頂管施工遇障礙物解決途徑-2

發布時間:2019-01-08

2.2施工措施


2.2.1對原有管線保護方案2.2.1.1對原一期原水管轉角北側的第一節承插接口進行鋼抱箍加固處理:先將一期原水管西側管道接頭挖出,再進行加固鋼抱箍安裝,完成后進行表面土卸載,以減輕表面承載力。


2.2.1.2在一期原水管西側、頂管機頭東側、頂管工作井南側至一期原水管45°轉彎處采用6m鋼板樁圍護,為保證一期原水管正常運行,該處鋼板樁至施工結束后采取鋼板樁留樁保護施工。在張米路西側路邊插入6m鋼板樁,上部采用鋼板樁圍模固定,兩鋼板樁之間用鋼絲繩錨固。


2.2.1.3移動光纜保護:采用人工開挖方式,將光纜全部暴露后,確定其確切位置。在光纜兩端各打設一根鋼板樁,其上部架設一根槽鋼,并焊接在鋼板樁上(槽鋼平面要求和光纜一致),將光纜安置于槽鋼內,以保護光纜。


2.2.1.4軍用光纜保護:軍用光纜采用的是拖拉管施工方法,因其位置特殊,管線各平面高度不同,故采用機械與人工配合開挖的方法,先用人工開挖出較淺部分,找到光纜后,再根據其位置兩側用挖機小心排除光纜上部余土,接近光纜位置約1m后,使用人工開挖,將整條光纜挖出。根據光纜傾斜度,各打兩根鋼板樁,在其上部加一根槽鋼(槽鋼平面要求和光纜一致),焊接后將光纜分段吊掛在槽鋼上,以保護光纜安全。軍用光纜開挖前,事先到光纜所屬軍事管理部門辦理相應施工手續,得到許可后進行施工。


加固布置詳見圖3。

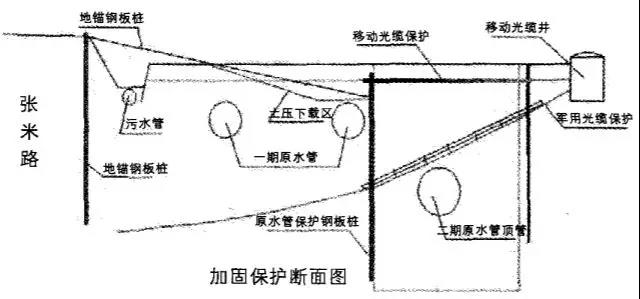

圖3加固保護斷面示意圖



2.2.2頂管機退機頭


在完成原一期水管及移動、軍用光纜保護工作后,開始頂管機退機頭工作。退出時先挖除頂管機頭上部部分土方,然后啟動頂管機頭使其緩緩后退,速度控制在10mm/min以內,退出過程中機頭前空缺位置立即用土填實,以保證頂管機頭退出后兩側土體的穩定性。以此類推,直至機頭完全退出為止,確保一期及周邊管線管線安全運行。


待機頭退出后,拆除機頭和其它設備并將工作井回填至原地面標高,拆除圍橡支撐并拔除鋼板樁。



3結論


目前,頂管施工工藝已經被廣泛應用在各種地下管道施工中,若能在施工進行前及時發現地下障礙物,處理措施的選擇余地就更大。因此,加強施工前期地質、地下管線及建(構)筑物的排查、探摸工作,避免施工過程中遇障礙物問題的發生顯得尤為重要。


由于頂管施工過程中遇到障礙物,使工程進展陷入困境,如何做到既要保障原有一期水管正常供水安全,又要保障軍用光纜、移動通訊電纜正常使用,并確保施工節點按期完成,是項目部人員亟待解決的首要問題。上述技術措施經過專家及設計、建設、施工單位共同論證,一致同意后開始實施,經過5天的緊張施工,最終完好無損的將機頭及第一節鋼管成功的取出,期間施工單位增加對一期原水管及光纜的監測次數,并聘請第三方監測單位對施工現場管線進行跟測,未發生地面及管線沉降,該項措施的實施在本工程實際應用中取得圓滿成功。
